一、本章包括绿地整理、栽植植物、植物养护、起挖植物、苗木运输、喷泉喷灌、边坡绿化、屋顶处理共八节。
二、园林绿化工程名词术语。
1.胸径:指地表面向上1.2m高处树干直径。
2.地径:指地表面向上0.1m高处树干直径。
3.干径:指地表面向上0.3m高处树干直径。
4.冠径:又称冠幅,苗木冠丛垂直投影面的最大直径。
5.株高或冠丛高:地表面至乔(灌)木顶端的高度。
6.乔木:指树体高大,且有明显主干的树种。
7.灌木:指没有明显的主干,分枝能力较强,且株体生长较矮的树木。
8.绿篱:用园林植物成行地紧密种植而成的篱笆。用灌木或小乔木密植成行或组成片篱、墙类形式,可防风、防尘、吸收噪声,分隔组织空间,具有屏障作用,并可作为雕塑、喷泉等装饰小品的背景,构成图案造型。植篱按不同功能和高度通常有绿墙(160cm以上)、高绿篱(120~160cm)、中绿篱(60~120cm)、矮绿篱(60cm以内)之分。
9.露地花卉:指适应能力较强,能在自然条件下露地栽培应用的一类花卉。
10.草本花卉:从外形上看没有主茎或者虽有主茎,没有木质化或仅有株体基部木质化的花卉。按其生育期长短不同,可分为一年生、二年生和多年生几类。
11.球根、块根花卉:指多年生草本花卉中,非须根类、变态茎类。其地下根部为粗壮的肉质根或肥大块状根;变态茎类地下部分为适应生存需要而变态成为鳞茎盘根或由鳞叶包裹成球形,或变成球形、不规则块茎等。
12.宿根花卉:指植株地下部分可以宿存于土壤中越冬,翌年春天地上部分又可以萌发生长、开花结籽的多年生草本花卉。
13.花坛:是花卉种植形式之一,在几何轮廓(多边形、圆形等)植床内种植各种色彩的花卉等观赏植物。
14.地被植物:用于覆盖地面密集、低矮、无主枝干的植物。
15.水生植物:指不适应干旱地栽培,需要生活在水中的植物。
16.冷季型草坪:指耐寒性较强,在部分地区冬季呈常绿状态或休眠状态,最适宜生长温度为15~20℃,耐高温能力差。
17.满铺草坪:指将草皮切成一定长、宽、厚的草皮块,以1~2cm的间距临块接缝错开,铺设于场地内的草坪。
18.散铺草坪:指将草皮切成长方形的草皮块,按3~6cm的间距或梅花式相间排列的方式,铺设于场地内的草坪。
19.攀缘植物:指能缠绕或依靠附属器官攀附他物向上生长的植物。
20.古树名木:指树龄在一百年以上的树木,珍贵稀有的树木,具有历史、文化、科研价值的重要纪念意义等的树木统称。
21.大规格树木:指胸径大于20cm的落叶乔木和胸径大于15cm的常绿乔木。
22.假植:指苗木不能及时栽植时,将苗木根系用湿润土壤做临时性填埋的绿化工程措施。将苗木根用湿润的土壤进行暂时的埋深处理叫临时假植,而苗木在入冬前全部埋入假植沟内使之越冬的方法叫越冬假植,也叫长期假植。
23.竣工验收:指按《园林绿化工程施工及验收规范》规定,在完成检验批、分项工程、分部(子分部)工程验收的基础上进行的园林绿化单位(子单位)工程质量验收。
24.园林绿化养护管理:对绿地内植物采取的整形修剪、松土除草、灌溉与排水、施肥、有害生物防治、改植与补植、绿地防护等常规技术措施及相应管理工作,不包括树体输液、草绳缠干、树干涂白等单项养护。
25.园林绿化养护期:指苗木种植结束后至验收合格移交期间的施工期养护管理阶段和验收合格移交后的管护期养护管理阶段。
三、本章人工、机械消耗量均包括工作区域内的场地清理,未考虑施工前垃圾、障碍物清除及施工前的平整场地,施工前的平整场地按本定额“E.2园林路桥工程”中园路土基路床整理定额执行。
四、砍伐乔木适用于《城市绿化条例》(中华人民共和国国务院令第100号)规定允许的乔木砍伐及装车外运。
五、回填种植土分为人工和机械回填,执行回填种植土定额的,不再计整理绿化种植地定额。
六、人工换土是指单株(坑)植物种植点土质不能满足植物生长时,采取种植土换填;绿篱、地被、露地花卉及草本类植物换土按成片换土执行回填种植土定额。换填种植土消耗量与定额不同时,可按设计或施工组织设计要求调整,人工、机械按种植土调整比例相应调整。
七、整理绿化用地是指施工场地内原有种植土厚度≤30cm的挖、填、运、翻松、耙细、平整,未包括挖土外运、取土回填,整理绿化用地厚度>30cm的挖填,应另行计算。绿地起坡造型、堆筑土山丘、片植种植土回填不得与整理绿化用地重复计算。
八、绿地起坡造型是指绿化种植地坡顶与坡底高差0.3~1.0m或坡度≤30°的土坡造型堆置。当堆置高差大于1m,或各面坡度>30°的土方堆置执行本定额堆砌土山丘相应定额。
九、起挖、栽植植物均以采用人工及小型机械开挖各类土综合考虑;起挖植物包括回土填坑。
十、起挖、栽植乔灌木,土球、胸径、冠径规格按设计要求确定,设计只标注土球直径的,乔木胸径按土球直径除以6~8估算,灌木冠径按土球直径的2~3估算。
十一、起挖、栽植乔木定额,优先考虑胸径,在无法测量胸径时按干径计算;分枝点小于0.3m的乔木按冠幅规格执行灌木相应定额,分枝点在0.3~1.2m的乔木按干径规格执行,无法测量胸径或设计为丛生乔木的以折合胸径计算。
1.分枝点在0.3~1.2m无法测量胸径的乔木折合胸径:干径≤20cm,胸径=干径-2cm;干径≤35cm,胸径=干径-4cm;干径≤55cm,胸径=干径-5cm。
2.丛生乔木折合胸径=最大主干胸径+(∑其余主干胸径)/2。
十二、起挖植物、汽车运输苗木定额适用于绿化工程中植物迁移,不适用于新建绿化工程或新栽植物项目。新建绿化工程或新栽植物的起挖、运输包含在苗木单价中,不另计算。
十三、植物场内水平运输运距超过300m时,可以办理现场签证。
十四、汽车运输苗木定额中,乔、灌木运输均为带土球苗木,如运输裸根乔木按每四株裸根乔木相当于一株带土球乔木、灌木计算。汽车运输苗木按市区25km以内考虑,超运距运费全程执行市场运费价格。

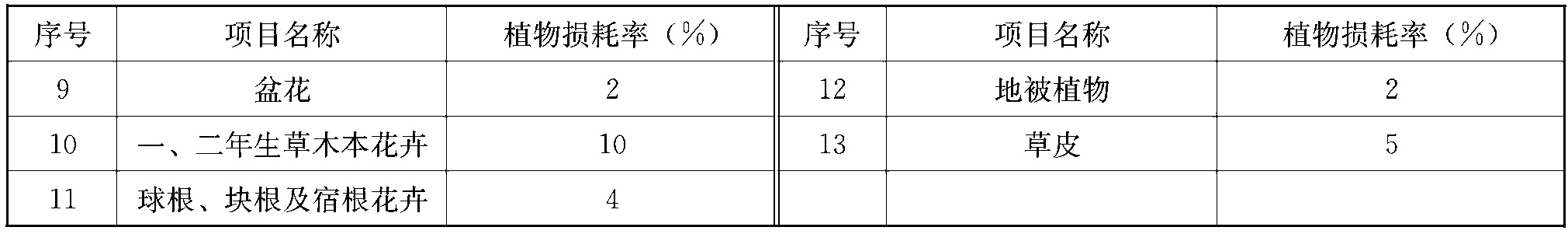

十五、绿化工程植物成活率按《园林绿化工程施工及验收规范》CJJ/T82—2012规定执行,乔灌木成活率及草坪覆盖率应不低于95%。定额苗木损耗率详见表1。
片植灌木、绿篱、露地花卉、地被植物、水生植物若设计种植量与定额消耗量不同时,按设计种植量×(1+损耗率)调整相应定额中的苗木消耗量。
十六、连片灌木面积≤3m2或种植密度≤5株/m2,执行单株灌木栽植定额;单排灌木种植密度≤3株/m或双排灌木种植密度≤5株/m,执行单株灌木定额;连片灌木种植排数≥3排、面积>3m2且种植密度>5株/m2执行成片栽植定额。
十七、地被植物定额适用于覆盖地面密集、低矮、无主枝干的植物。本定额已列项的地被植物定额,如片植灌木,一、二年生草本花卉,球根、块根及宿根花卉等按相应定额执行;本定额未列项的其他类地被植物均执行地被植物定额。
十八、假植可按施工组织设计办理现场签证,参照相应栽植、养护定额执行,不计苗木消耗量。
十九、起挖、栽植、养护花草树木及盆花布置时,坡度超过30°定额人工、机械乘以系数1.2;超过45°定额人工、机械乘以系数1.3;超过60°、垂直墙体绿化及高架桥绿化的栽植、养护定额人工、机械乘以系数1.4。

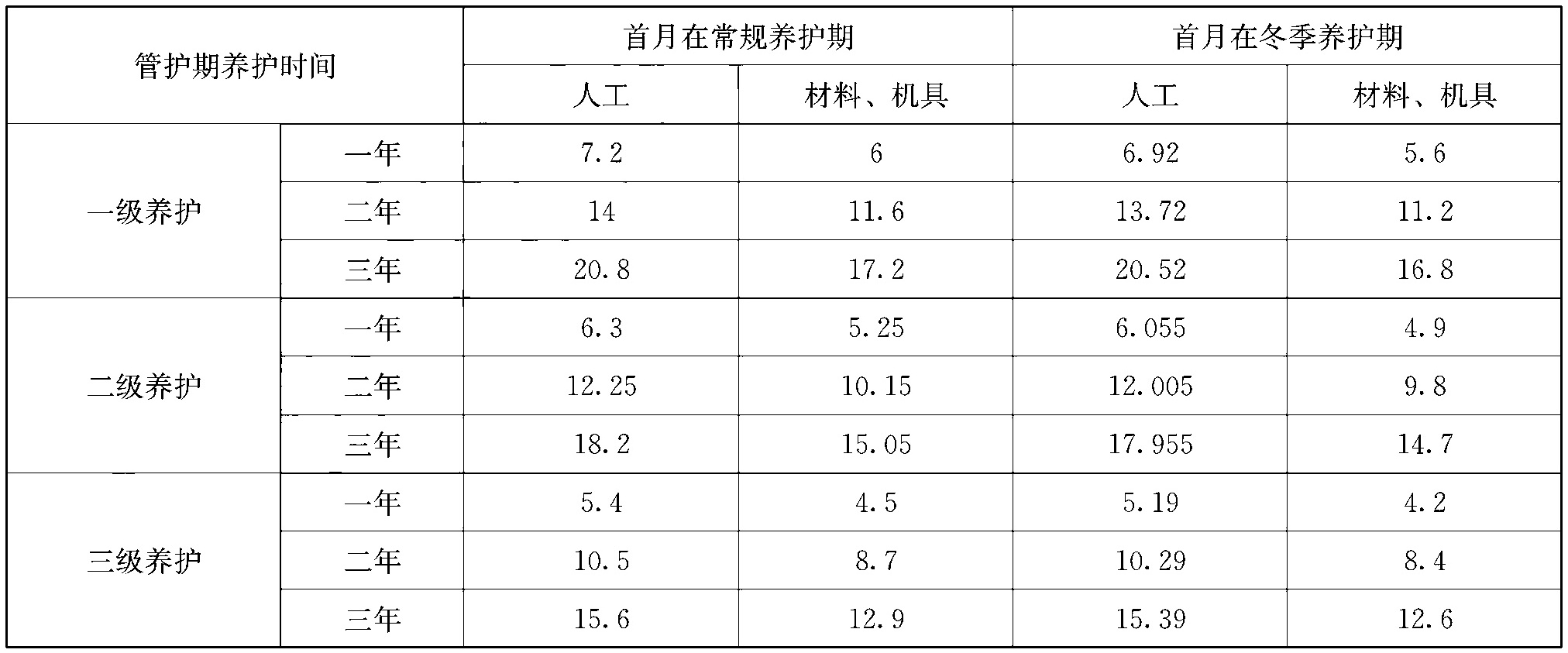

二十、园林绿化养护管理按《园林绿化养护标准》CJJ/T287—2018规定执行,施工期养护包括常规养护期(4月1日至10月31日)和冬季养护期(11月1日至3月31日)。常规养护期按月计算,首月定额乘以系数1.5;冬季养护期按常规养护期定额人工乘以系数0.3,不计材料费、机械费。管护期养护分为三级,一级养护管理按施工期养护乘以系数0.8,二级养护管理按施工期养护乘以系数0.7,三级养护管理按施工期养护乘以系数0.6。管护期养护常用系数见表2。
二十一、本定额不包括非适宜地树种的栽植、养护及反季节的栽植养护;古树、名木的栽植养护。
二十二、喷泉及喷灌工程仅为园林绿化工程中特设安装项目,其他安装项目执行安装工程相应定额。
二十三、蒲公英喷头安装不含立管安装。
二十四、边坡喷播植草、挂网、喷厚层基材灌木护坡、生态袋边坡绿化定额不含锚杆、锚索、排水设施。
二十五、边坡喷播植草、喷厚层基材灌木护坡定额基质厚度不同允许调整。

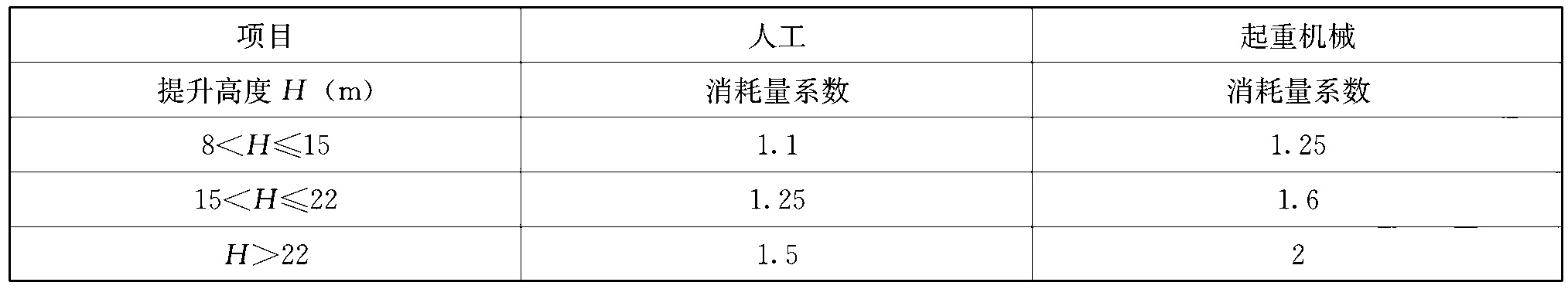

二十六、生态袋边坡绿化提升高度按地面标高至完成坡顶标高8m为界,超过8m时,超出部分按表3系数分段调整。
二十七、生态袋边坡绿化种植基质配合比与定额不同时可以调整。
一、砍伐乔木、挖乔木树根、砍挖灌木按设计图示数量以“株”计算,砍挖片植灌木和绿篱、铲挖水生植物、清除草皮、地被和露地花卉按设计图示尺寸以面积计算。
二、回填种植土按设计图示尺寸以体积计算。
三、人工换土按不同植物设计图示数量以“株”计算。
四、整理绿化种植用地按设计图示尺寸以面积计算。
五、绿地起坡造型按设计图示尺寸以体积计算。
六、乔木起挖和栽植分带土球和裸根按设计图示数量以“株”计算,养护分常绿和落叶按设计图示数量以“株”计算。
七、单株灌木起挖和栽植分带土球和裸根按设计图示数量以“株”计算,养护分常绿和落叶按设计图示数量以“株”计算;片植灌木起挖、栽植和养护按设计图示尺寸以面积计算;单排和双排绿篱起挖、栽植和养护按设计图示尺寸以延长米计算。
八、攀缘植物起挖、栽植和养护按设计图示数量以“株”计算。
九、地被植物、露地花卉和草坪的起挖、栽植及养护按设计图示尺寸以地表种植面积计算;盆花布置按设计图示数量以盆计,盆花养护执行露地花卉定额按设计图示尺寸以面积计算;植草砖内植草按植草砖铺装面积计算。
十、水生植物栽植按设计图示数量以“丛”计算(荷花栽植按“株”计算,两节以上带芽为1株),养护按设计图示尺寸以面积计算。
十一、垂直墙体绿化的龙骨基层、垂直绿化板、垂直绿化墙、沿口种植槽绿化和立体造型绿化按设计图示尺寸以面积计算;立体花卉基质填充按设计图示尺寸以体积计算,垂直墙体绿化养护按设计图示尺寸以面积计算。
十二、乔木、灌木、攀缘植物和水生植物的运输按设计图示数量以“株”计算,丛生竹运输按设计图示数量以“丛”计算,盆花运输按设计图示数量以“盆”计算,散装花苗和球根、块根、宿根类花卉运输按设计图示数量以“株”计算,地被植物及草皮运输按设计图示尺寸以面积计算。
十三、喷泉喷头安装按设计图示以“套”计算。
十四、喷灌喷头安装按设计图示以“套”或“个”计算。
十五、立体花坛喷头、滴灌、渗灌管安装。
1.立体花坛喷头(滴箭组)安装按设计图示以“套”计算。
2.渗灌管安装按设计图示尺寸以延长米计算。
3.立体花坛骨架内埋设及安装PE管按设计图示尺寸以延长米计算。
4.给水管混凝土固筑按设计图示以“处”计算,填砂按设计图示尺寸以体积计算。
十六、边坡清理、边坡喷播植草、挂网、喷厚层基材灌木护坡按设计图示尺寸以外围展开面积计算。
十七、生态袋边坡绿化按设计图示尺寸以体积计算。
十八、屋顶花园基底处理。
1.屋面清理、砂浆找平层、保护层、土工布过滤层、保湿毯、防水卷材按设计图示尺寸以面积计算。
2.滤水层回填陶粒、卵石、轻质土壤,按实铺面积乘以平均厚度以体积计算。
3.软式透水管以延长米计算。
