总说明


一、《20kV及以下配电网工程预算定额(2022年版)》共五册,包括:

第一册 建筑工程(上、下册)

第二册 电气设备安装工程

第三册 架空线路工程

第四册 电缆线路工程

第五册 通信及自动化工程

二、本册为预算定额第三册《架空线路工程》(以下简称本定额)。适用于由送电端配电站、开关站构架(或穿墙套管)的引出线起至受电端配电站(或配电变压器)、开关站构架(或穿墙套管)的引入线止的20kV以下交流架空线路工程和杆上变配电装置工程,以及杆上配电变压器低压出线起至接户线(不含计量表箱)止1kV以下交流架空线路工程。

三、本定额是编审工程施工图预算的依据,是编审工程最高投标限价、招标标底的基础依据,同时也是编制投标报价、工程结算和调解处理工程建设经济纠纷的参考依据

四、本定额主要编制依据

1.中华人民共和国国家标准

1GB501682018电气装置安装工程电缆线路施工及验收标准

2GB50217—2018电力工程电缆设计标准

3GB501502016电气安装工程电气设备交接试验标准

4GB501692016电气装置安装工程接地装置施工及验收规范

5GB/T500642014交流电气装置的过电压保护和绝缘配合设计规范

6GB501732014电气装置安装工程66kV及以下架空电力线路施工及验收规范

7GB/T502182014工程岩体分级标准

8GB/T500652011交流电气装置的接地设计规范

9GB50061201066kV及以下架空电力线路设计规范

10GB500212001岩土工程勘察规范(2009年版)

2.中华人民共和国电力行业标准

1DL/T5220202110kV及以下架空配电线路设计技术规程

2DL/T54862020架空输电线路杆塔结构设计技术规程

3DL/T4752017接地装置特性参数测量导则

4DL/T5221—2016城市电力电缆线路设计技术规定

5DL5009.22013电力建设安全工作规程第2部分:电力线路

五、本定额是在设备、材料及器材等完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录的前提下,在正常的气候、地理条件和施工环境条件下,按照配电网工程合理的施工组织设计,施工机械配备以及合理的工期制定的。定额中的人工、计价材料、施工机械台班消耗量反映了架空线路工程施工技术水平和组织水平,除各章节另有具体说明外,均不得因实际施工组织、施工方法、施工工艺、劳动力组织与水平、材料消耗种类与数量、施工机械规格与配置等的差异而对定额进行调整或换算。

六、本定额包括的工作内容,除各章节已说明的工序外,还包括施工准备、工种间交叉配合的停歇时间,施工地点转移(含上下班用车、材料看护)的时间,临时移动水、电源,配合质量检查和施工的时间,施工地点范围内的材料(成品、半成品、构件等)、工器具和机具的转移运输、施工结尾、清理现场,整理、编制竣工资料等。

七、关于人工

1.本定额的人工分为普通工和线路技术工,人工用量包括施工基本用工和辅助用工。

2.普通工单价为80/工日,线路技术工单价为127/工日,每个工日为8h

3.工日内已包括与调试工作之间的配合用工。

八、关于材料

1.计价材料用量包括合理的施工用量和施工损耗(含场内搬运损耗、施工现场堆放损耗)。其中周转性材料按摊销量计列,零星材料合并为其他材料费。

2.本定额中计价材料单价按照电力行业2022年材料预算价格综合取定,为除税后单价。

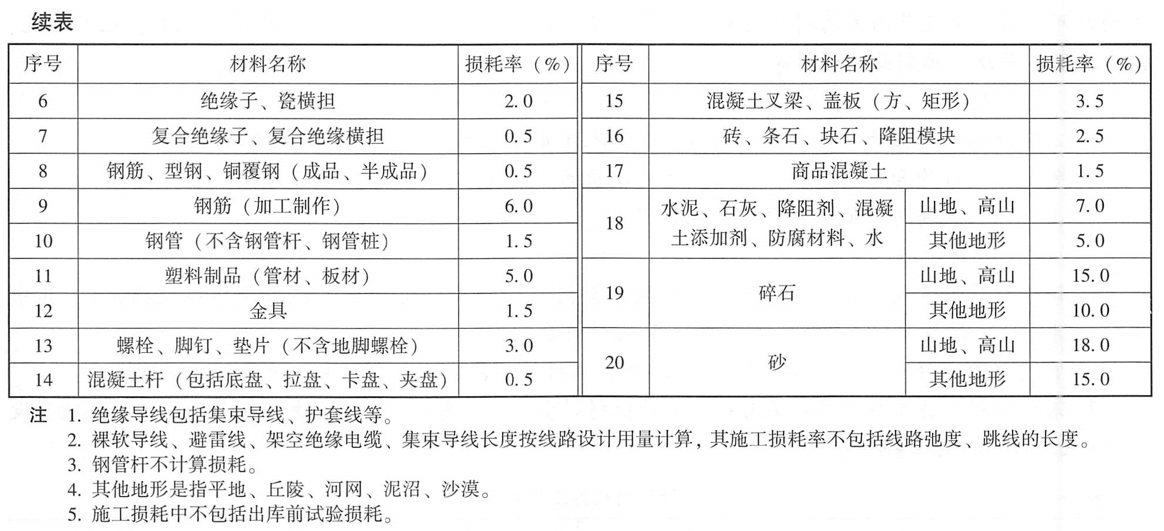

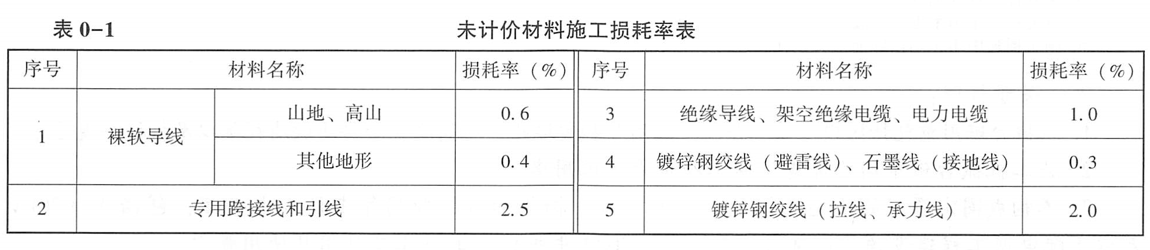

3.未计价材料施工损耗率按表0-1。未计价材料量=设计量+施工损耗量,其中:施工损耗量=设计量×未计价材料施工损耗率。

九、关于机械

1.机械台班用量包括场内运搬、合理施工用量和超运距、超高度、必要间歇消耗量以及机械幅度差等。

2.施工机械台班中均已考虑了施工人员上下班用车。

3.不构成固定资产的小型机械或仪表的购置、摊销和维护费用等,未计入本定额,包括在《20kV及以下配电网工程建设预算编制与计算规定(2022年版)》的施工工具用具使用费中。

4.本定额中施工机械台班单价按照2022年电力行业机械台班库综合取定,为除税后单价。

十、本定额同一子目出现两种及以上调整系数,除定额另有规定外,一律按增加系数累加计算。

十一、本定额均按平地施工考虑,在其他地形条件下施工时,在无其他规定的情况下,其人工和机械按表0-2地形增加系数予以调整。

0-2地形增加系数表

地形类别 丘陵 山地、泥沼、河网、沙漠 高山 备注
调整系数 15% 60% 120% 1.工地运输不包括装卸,人力运输不包括机械。
2.人工土石方不包括机械。
3.导线架设不包括跨越架设

1.各种地形的含义

1)平地:指地形比较平坦广阔,地面比较干燥的地带。

2)丘陵:指陆地上起伏和缓、连绵不断的矮岗、土丘,水平距离1km以内地形起伏在50m以下的地带。

3)山地:指一般山岭或沟谷等,水平距离250m以内,地形起伏在50150m的地带。

4)高山:指人力、牲畜攀登困难,水平距离250m以内,地形起伏在150250m的地带。

5)泥沼:指经常积水的田地及泥水淤积的地带。

6)河网:指河流频繁,河道纵横交叉成网,影响正常陆上交通的地带。

7)沙漠:指地面完全被沙所覆盖、植物非常稀少、雨水稀少、空气干燥,在风的作用下地表是会变化和移动,昼夜温差大的荒芜地区。

  2.使用说明 。

1)编制预算时,工程地形按全线的不同地形划分为若干区段,分别以其工程量所占长度的百分比进行计算。

2)在确定运输地形时,应按运输路径的实际地形来划分,人力运输的路径可以参考工程地形。

3)西北高原台地沿线路平台长度2km以内的工程地形按“山地”地形计算。平台长度2km以上的工程地形,上台运输按“山地”地形计算;台上运输按“平地”地形计算。

4)城市市区,除人力运输外,均按“丘陵”地形计算。

十二、本定额按10kV电压等级设置子目,20kV电压等级配电网工程执行10kV电压等级子目。

十三、本定额中凡采用“××以内”或“××以下”字样者均包括“××”本身,凡采用“××以外”或“××以上”字样者均不包括“××”本身。

十四、总说明内未尽事宜,按各章节说明和附注执行。
