2章 土石方工程


说明

一、本章内容

包括线路复测及分坑,杆塔坑挖方(或爆破)及回填,挖孔基础挖方(或爆破),接地槽挖方(或爆破)及回填,排水(洪)沟、尖峰及施工基面挖方(或爆破),回填土。

二、本章不包括内容

1.钻孔灌注桩基础成孔、岩石锚杆基础成孔,发生时执行第3章相应定额。

2.施工降水,发生时执行建筑工程相应定额。

三、工程量计算规则

(一)施工操作裕度

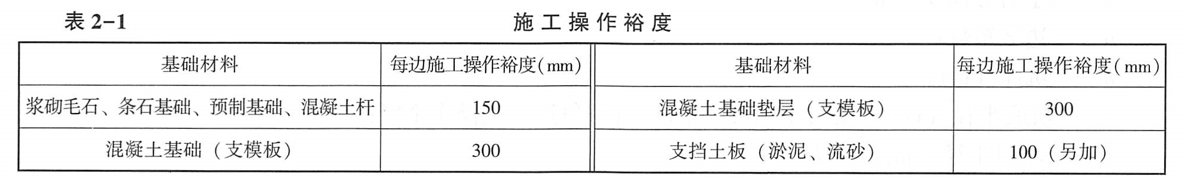

1.施工操作裕度见表2-1

2.基础垫层为灰土垫层时,不增加施工操作裕度。

3.挖孔基础挖方不计施工操作裕度。

(二)土方边坡系数

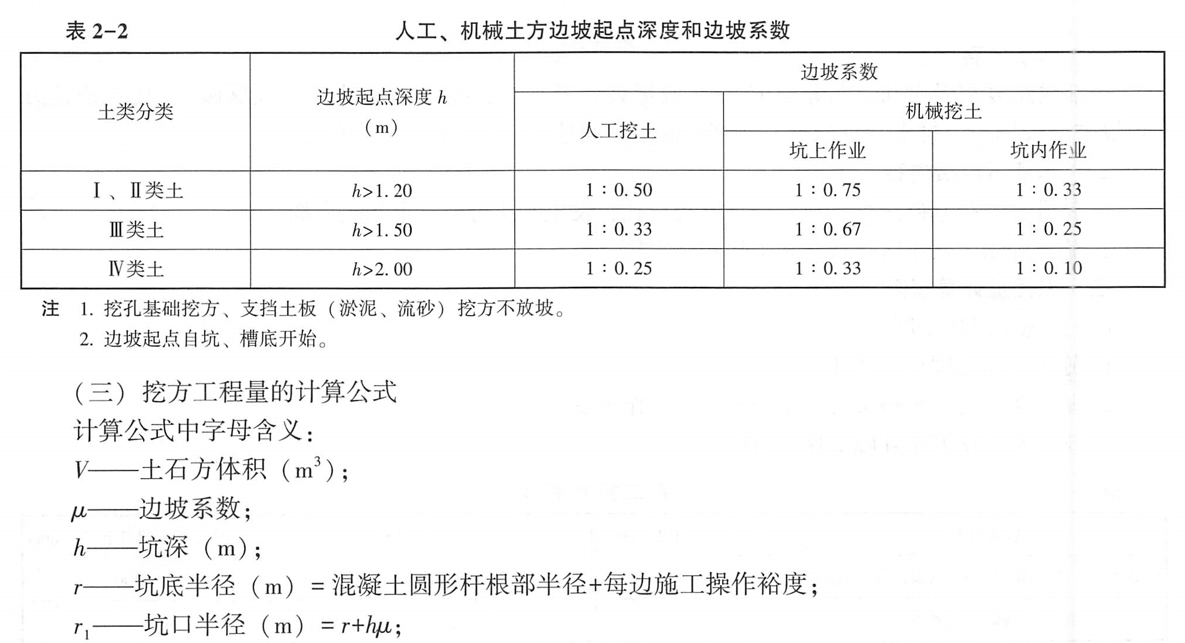

人工、机械土方边坡起点深度和边坡系数见表22



(四)线路复测及分坑

区分杆塔型式,按设计杆塔数量,以“基”为计量单位计算。

(五)湿土排水

按湿土体积,以“m3”为计量单位计算。

(六)回填土

按设计图示回填尺寸,以“m3”为计量单位计算。

四、使用说明

1在线路复测分坑中遇全方位塔(高低腿)基础时,按相应定额的人工乘以系数1.5计算。撑杆及拉线杆复测分坑按直线单杆定额乘以系数0.35计算

2.定额土质分类

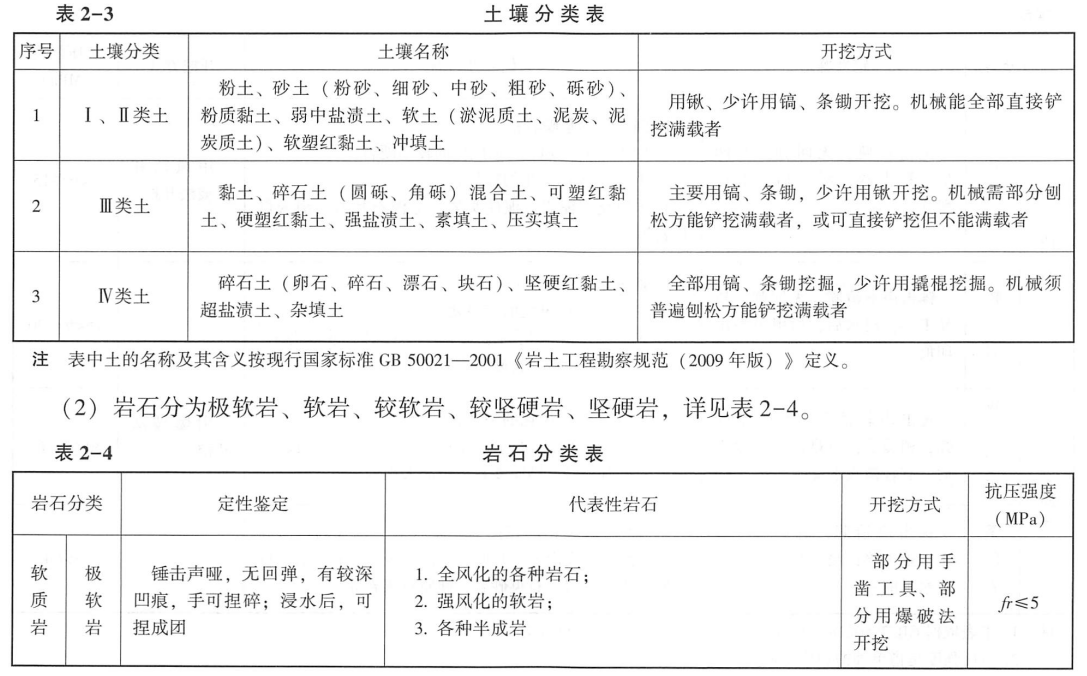

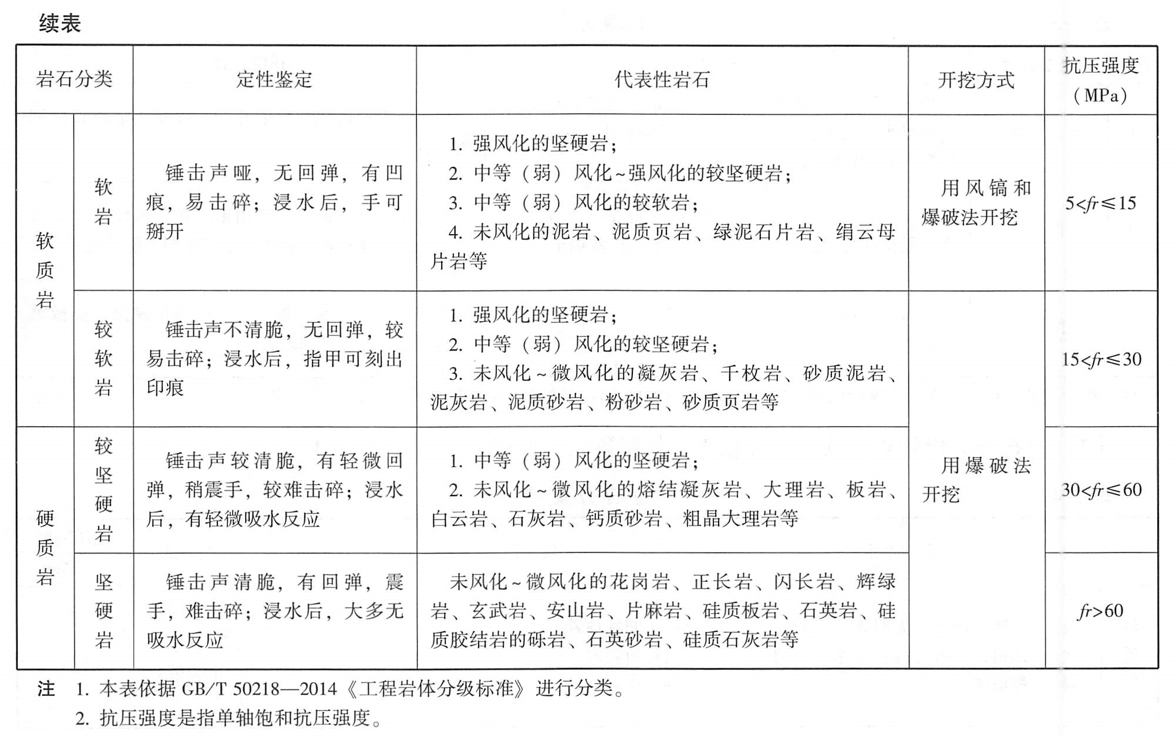

(1)土壤分为、Ⅱ类土,Ⅲ类土,Ⅳ类土,详见表2-3

3.定额土石方开挖、回填及余土石处理均按天然密实体积计算。

4.杆塔坑的土石质按岩土工程勘测提供的资料确定,除挖孔基础和钻孔灌注桩基础外,不作分层计算。同一坑、槽、沟内出现两种或两种以上不同土石质时,一般选用含量较大的一种土石质确定其类型。出现流砂层时,不论其上层土质占多少,全坑均按流砂计算。

5.土石方挖掘过程中因少量坍塌而多挖,或爆破过程中因人力不易控制而多爆破的土石方工作量已包括在定额内。

6.带卡盘、底盘的混凝土杆,分别以最大尺寸(含施工操作裕度)作为坑底长和宽计算土石方量。

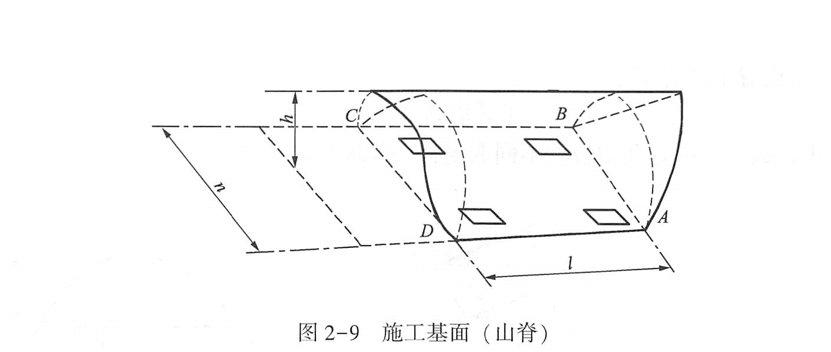

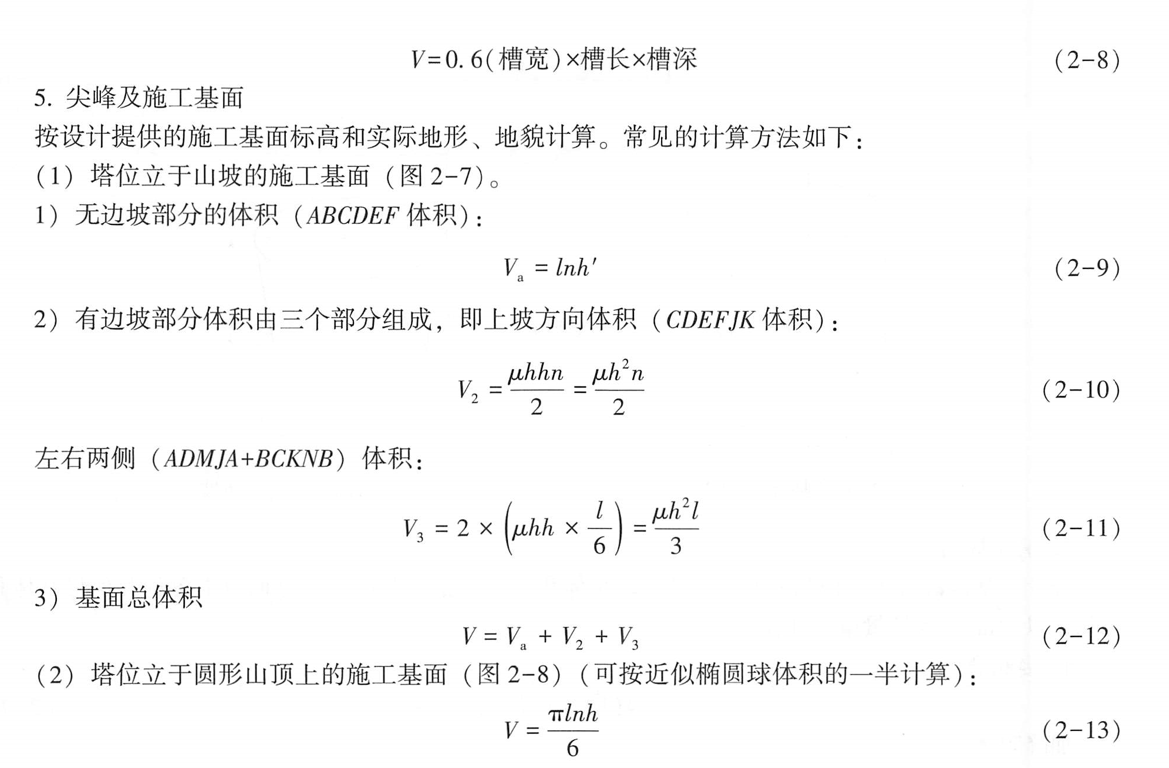

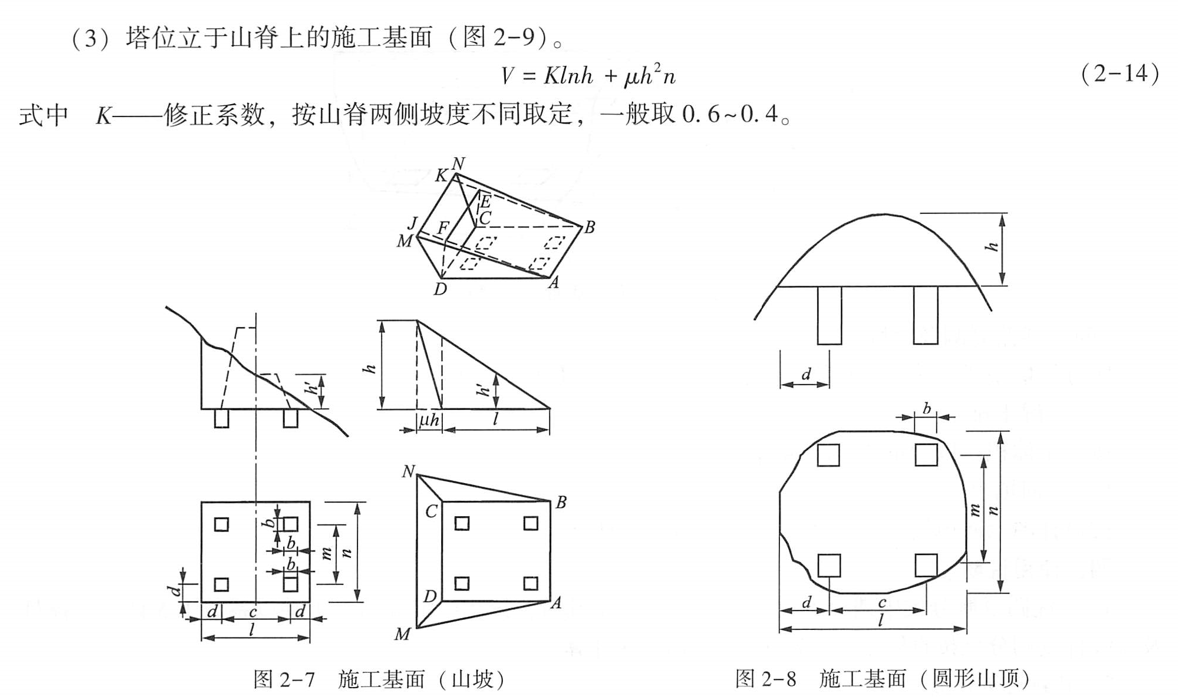

7.杆塔坑人工挖方和机械挖方(或爆破)及回填,接地槽挖方(或爆破)及回填中的回填土均按原挖原填和余土就地平整考虑,不包括100m以上的取(换)土回填和余土外运。发生时按设计规定的换土比例和平均运距,执行尖峰及施工基面挖土方(如回填土需外购,购置费另计)和工地运输相应定额。

8.混凝土杆坑和拉线坑的土石方量未包括马道土石方量,需要时按每坑0.2m3计算。

9.拉线坑挖方及回填,执行杆塔坑挖方(或爆破)及回填相应定额。

10.挖孔基础是指掏挖基础、岩石嵌固基础、挖孔桩基础。挖孔基础,同一孔中不同土质,按岩土工程勘测提供的资料分层计算工程量。

11.挖孔基础采用混凝土护壁时,土石方开挖工程量应增加护壁体积。

12.挖掘机挖含石子的黏质砂土按、Ⅱ类土定额计算,挖砂石按Ⅲ类土定额计算。

13.余土石处理,按余土石运至允许堆弃地,其运距超过100m以上部分列入工地运输。余土石运输重量的计算:

现浇、预制基础、混凝土杆和挖孔基础基坑余土石运输重量=地面以下基础(混凝土杆)体积(m3)×余土石单位运输重量;

如土质为湿陷性黄土运输重量=地面以下混凝土体积(m3)×1.5t/m3×30%

14.土方

(1)干土、湿土的划分,以岩土工程勘测提供资料的地下常水位为准,常水位以上为干土,以下为湿土,或土壤含水率大于等于25%为湿土。

(2)淤泥是指在静水和缓慢的流水环境中沉积并含有机质的细粒土,其天然含水量大于液限,土和水的混合物呈现流动状态,天然孔隙比大于1.5

(3)流砂是指细砂、粉砂等砂土地质,在遇到地下水的压力发生变化的情况下,水发生了流动,砂跟水一起发生了流动。

(4)当冻土厚度大于等于300mm,冻土层的挖方量,按Ⅲ类土方定额乘以系数2.5

(5)定额挖土方除淤泥、流砂为湿土外,均按干土编制(含水率小于25%)。湿土排水(包括淤泥、流砂)均应另计;如采用井点降水等措施降低地下水位施工时,不再执行湿土排水定额,土方开挖按、Ⅱ类干土计算,井点降水费用另计。

(6)人工挖湿土方,相应定额人工乘以系数1.18。机械挖湿土方,相应定额乘以系数1.12。若含水率大于40%时,按批准的施工组织设计另行计算湿土排水费。

(7)淤泥、流砂的挖填方,定额已考虑了必要的挡土板的装拆工作量,执行定额时,不再另计。

(8)挖掘机在垫板上作业时,相应定额的人工和机械乘以系数1.25,铺设垫板所增加的材料使用费另计。

(9)回填土定额适用挡土墙、围堰等回填土,不适用杆塔坑、拉线坑、接地槽的土方回填。如回填土需外购,购置费另计。

15.石方

(1)杆塔坑挖方(或爆破)及回填定额的石方开挖深度按3m考虑,深度超过3m(不包括3m),定额乘以系数1.10,工程量包括3m以内部分。

(2)岩石坑如需要排水,按批准的施工组织设计另行计算湿土排水费。

(3)人工石方挖方是指在变电站、发电厂、通信线、电力线、铁路、居民点以及国家级的风景区等附近,受现场地形或客观条件限制,设计要求不能采用爆破施工者。人工石方挖方定额已综合考虑采用人工或人工辅助风镐、水磨钻、扩张机等手持式凿岩机具开挖方式。

(4)爆破石方定额已综合考虑了普通爆破、松动爆破、控制爆破、静态爆破等爆破方式。
