总说明


说明

一、《20kV及以下配电网工程预算定额(2022年版)》共分五册,包括:

第一册 建筑工程(上、下册)

第二册 电气设备安装工程

第三册 架空线路工程

第四册 电缆线路工程

第五册 通信及自动化工程

二、本册为《第二册电气设备安装工程》(简称本定额)。适用于20kV及以下配电站、开关站、充(换)电站、分布式光伏工程的电气设备安装工程。

三、本定额是编审工程施工图预算的依据,是编审工程最高投标限价、招标标底的基础依据,同时也是编制投标报价、工程结算和调解处理工程建设经济纠纷的参考依据。

四、本定额主要编制依据有:

1.中华人民共和国国家标准:

1GB 50147—2010 《电气装置安装工程 高压电器施工及验收规范》

2GB 50148—2010 《电气装置安装工程 电力变压器、油浸电抗器、互感器施工及验收规范》

3GB 50149—2010 《电气装置安装工程 母线装置施工及验收规范》

4GB 50150—2016 《电气装置安装工程 电气设备交接试验标准》

5GB 50168—2018 《电气装置安装工程 电缆线路施工及验收标准》

6GB 50169—2016 《电气装置安装工程 接地装置施工及验收规范》

7GB 50171—2012 《电气装置安装工程 盘、柜及二次回路结线施工及验收规范》

8GB 50172—2012 《电气装置安装工程 蓄电池施工及验收规范》

9GB 50217—2018 《电力工程电缆设计标准》

10GB 50254—2014 《电气装置安装工程 低压电器施工及验收规范》

11GB 50257—2014 《电气装置安装工程 爆炸和火灾危险环境电气装置施工及验收规范》

12GB/T 3048.8—2007 《电线电缆电性能试验方法 第8部分:交流电压试验》

2.行业标准:

1DL 5009.3-2013 《电力建设安全工作规程 3部分:变电站》

2DL/T 459—2017 《电力用直流电源设备》

3DL/T 724—2021 《电力系统用蓄电池直流电源装置运行与维护技术规程》

五、本定额是在设备、材料及器材等完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录的前提下,按配电网合理的施工组织设计、施工机械配备以及合理的工期、正常的地理气候条件制定的。定额中的人工、材料、施工机械台班消耗量反映了配电网建设工程施工技术水平和组织水平,除各章节另有具体说明外,均不得因实际施工组织、施工方法、劳动力组织与水平、材料消耗种类和数量、施工机械规格与配置等的差异而对定额进行调整或换算。

六、本定额中考虑的工作内容,除各章另有说明外,均包括进场及开工前的准备,场地清理,工作票、措施票的开具;设备、器材的场内运输及堆放;设备开箱检查、清洁、安装、固定、补漆、接地(设备与基础铁件直接连接);施工完成后的恢复、清理。除特殊说明外,电气设备安装定额中已经包括了相应的单体调试。

七、本定额不包括的工作内容:

1表计修理和面板修改、翻新、设备修复、更换后的重新安装试验。

2.为了保证安全生产和符合环保要求而采取措施的费用。

3.地下变电站设备的垂直运输。

八、关于人工:

1.本定额的人工分为普通工和安装技术工,人工用量包括施工基本用工和辅助用工。

2.每个工日为8h,普通工单价为80/工日,安装技术工单价为121/工日。

九、关于材料:

1.计价材料用量包括合理的施工用量和施工损耗、场内运搬损耗、施工现场堆放损耗。其中,周转性材料按摊销量计列;零星材料合并为其他材料费。

2.计价材料按照电力行业2022年材料预算价格综合取定,为除税后单价。

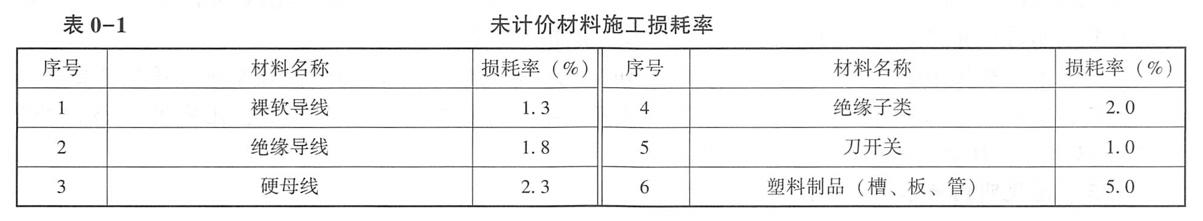

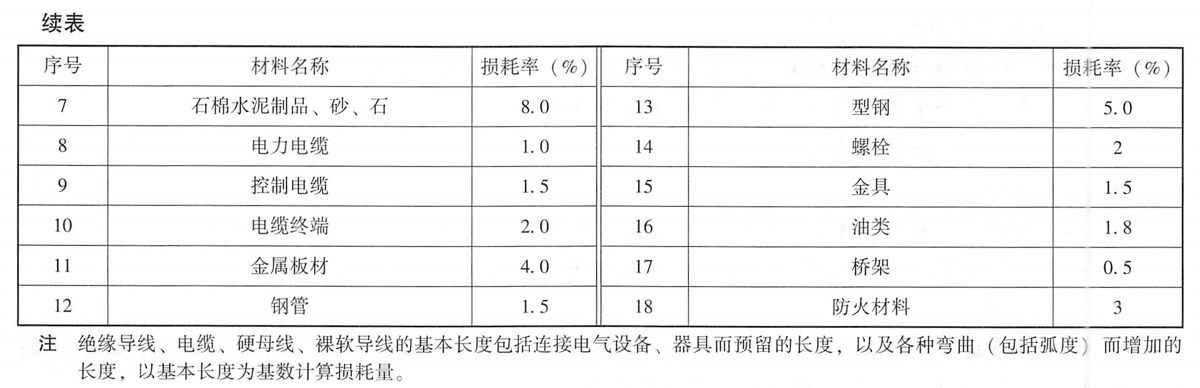

3.未计价材料量=设计量+施工损耗量,施工损耗量=设计量×施工损耗率,未计价材料施工损耗率见表0-1

十、关于机械:

1.机械台班用量包括场内运搬、合理施工用量和必要间歇消耗量及机械幅度差等。

2.机械台班价格按照2022年电力行业机械台班库综合取定,为除税后单价。

3.不构成固定资产的小型机械或仪表,未计列机械台班用量,包括在《20kV及以下配电网工程建设预算编制与计算规定(2022年版)》的施工工具用具使用费中。

十一、本定额按10kV电压等级设置子目,20kV电压等级配电网工程执行10kV电压等级子目。

十二、本定额中凡采用××以内××以下字样者均包括××本身,凡采用××以外××以上字样者均不包括××本身。

十三、总说明内未尽事宜,按各章说明执行。
