第1章 电缆沟、排管工程 |
说明
一、本章内容
包括电缆人工土石方工程、机械土石方工程、支撑搭拆、电缆沟揭盖盖板及直埋电缆保护板、破复路面、砌筑工程、混凝土与钢筋工程、排管浇制、非开挖水平导向钻进。
二、工程量计算规则
1.挖、填、运土石方工程量均以挖掘前的自然密实体积计算。如工程需要根据其他体积计算土石方工程量,按照表1-1土石方松实系数表进行换算。
表1-1土石方松实系数表
2.施工操作裕度:
(1)基础无垫层时,按基础宽(长)每边增加操作裕度。
(2)基础垫层支模板时,按垫层宽(长)每边增加操作裕度。
(3)由于施工工序不同需要的操作裕度按照最大值计算,施工操作裕度见表1-2。
表1-2施工操作裕度
注挖方需要支挡土板时,其施工操作裕度单面增加100mm,双面增加200mm。
3.人工土石方、机械土石方工程量按施工组织设计规定的开挖范围及有关内容计算,如未明确放坡标准时,可按表1-3的土方边坡系数计算工程量。
表1-3土方边坡系数
注淤泥、流砂、岩石,均不放坡。
4.石方开挖工程量计算。
(1)人工石方按照设计图示尺寸以“m3”为单位计算工程量,不计算超挖工程量。
(2)机械石方按照设计图示尺寸加允许超挖量以“m3”为单位计算工程量。机械石方沟槽的深度与宽度允许超挖量:极软岩、软岩200mm,较软岩、较坚硬岩、坚硬岩150mm。
5.直埋电缆沟槽挖、填土方,除特殊要求外,可按表1-4的直埋电缆沟槽底宽计算土方量。
表1-4直埋电缆沟槽底宽
6.挖淤泥流砂,按实际体积计算工程量。
7.挖冻土不计算放坡工程量。爆破开挖冻土时,其沟槽、基坑的深度与宽度允许各计算200mm超挖量。超挖部分的冻土方量并入冻土挖方工程量内。
8.挡土板面积按垂直支护面积以“m2”为单位计算,支挡土板后不得计算放坡。
9.打拔钢板桩、钢支撑及围檩安装、拆除按照设计成品质量,以“t”为单位计算工程量。
10.电缆沟揭、盖盖板按沟长以“m”为单位计算。
11.电缆沟铺砂、盖板,按沟长以“m”为单位计算。
12.破复路面。
(1)破路面按路面材质不同,以“m2”为计量单位。
(2)破路基按设计图示尺寸计算,以“m3”为计量单位。
(3)恢复混凝土路面、沥青混凝土路面、泥结碎石路面按照设计图示尺寸,以“m3”为单位计算,扣除各类沟、井所占体积。
(4)恢复人行道预制板路面和石材路面,按照设计图示尺寸,以“m2”为单位计算,扣除各类沟、井所占面积,路面厚度定额均已综合考虑,不作调整。
(5)路缘石、伸缩缝、切缝按照设计图示尺寸,以“m”为单位计算。
(6)路面锯纹按照设计图示尺寸,以“m2”为单位计算工程量。
13.砌筑工程。
(1)砖砌体按设计图示尺寸以砖砌实体体积以“m3”为单位计算。
(2)水泥砂浆、防水砂浆、防水卷材按设计图示尺寸,以面积“m2”为单位计算。
14.混凝土与钢筋工程。
(1)现浇钢筋混凝土构件按设计图示尺寸,以实体体积“m3”为单位计算,不扣除钢筋、铁件和螺丝所占体积。
(2)现浇构件中的侧壁、顶板,均不扣除0.3m2以内的孔洞,预留孔洞所需工料也不增加。
(3)现浇零星构件包括压顶和单体体积在0.1m3以内未列出定额的构件。
(4)预制小型构件指单体体积在0.1m3以内未列出定额子目的构件。
(5)预制混凝土构件制作、安装、运输按设计图示尺寸,以实体体积“m3”为单位计算,不扣除钢筋、铁件和螺丝所占体积。
(6)钢筋工程量按设计用量以“t”为单位计算,连接、措施钢筋用量定额均已综合考虑,不再另行计算。钢筋设计含有搭接长度时,搭接用量计算在设计用量中,定额乘系数0.96。
15.排管浇制按设计混凝土量以“m3”为计量单位,定额均按一次性浇制考虑,如采用二次浇制,相应定额人工、机械乘系数1.2。
混凝土量=排管体积-内衬管体积
其中:
排管体积=排管宽×排管高×排管净长
内衬管体积=∑[管材外径截面积×排管净长(扣除工井尺寸)×同规格孔数]
16.非开挖水平导向钻进:单管敷设子目按管材外径划分,以设计长度(含弧度)“m”为单位计算;多管敷设子目按集束最大扩孔直径划分,以设计长度(含弧度)“m”为单位计算。
三、使用说明

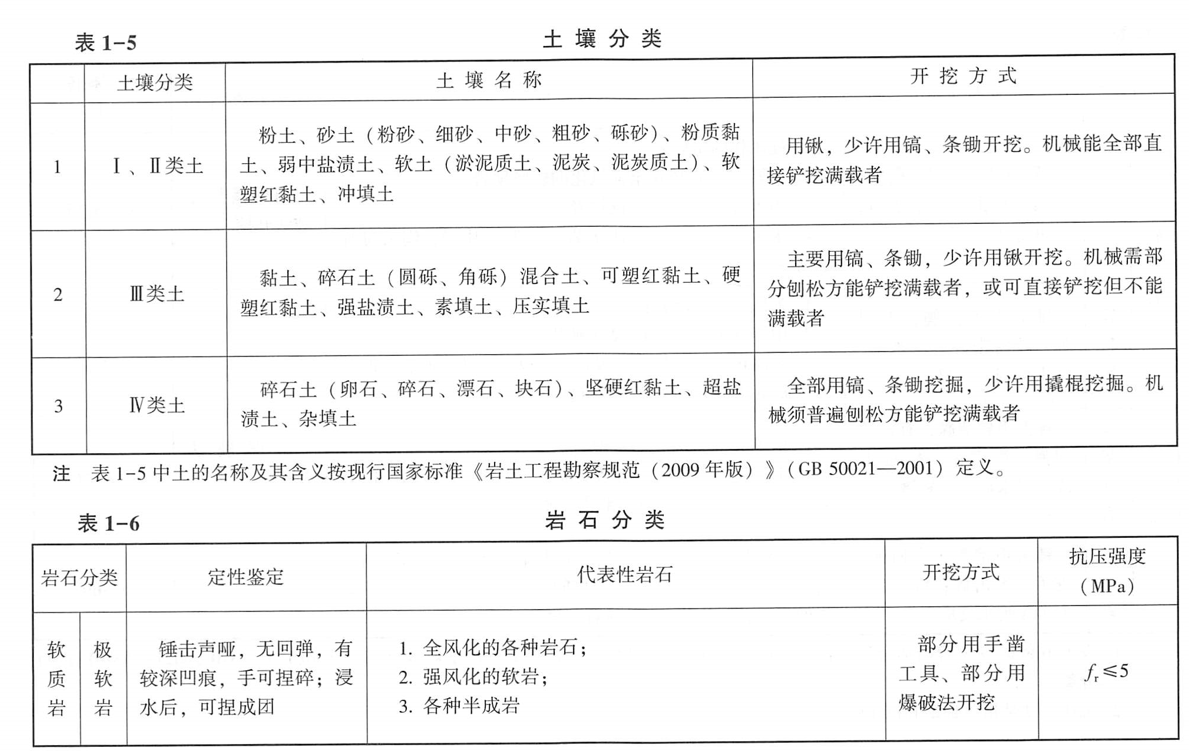

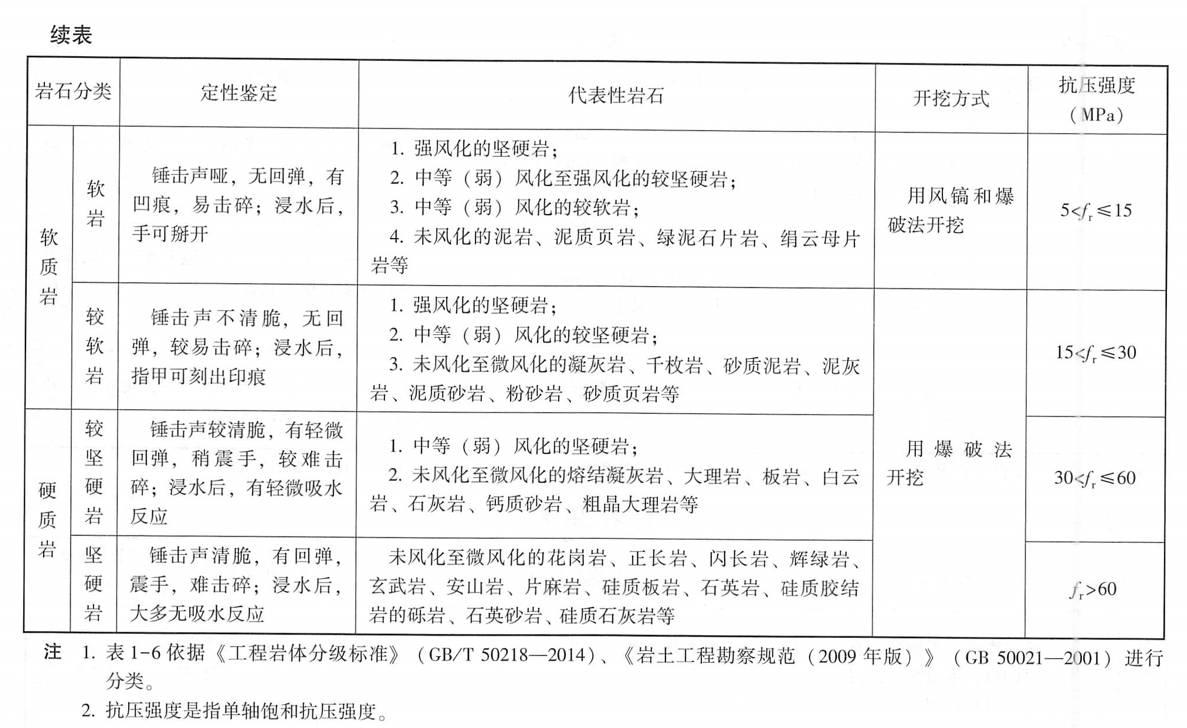

1.定额土石质分类。 土壤分为Ⅰ、Ⅱ类土,Ⅲ类土,Ⅳ类土,土壤分类见表1-5;岩石分为极软岩、软岩,较软岩、较坚硬岩、坚硬岩,岩石分类见表1-6。
2.干土、湿土的划分,以地质勘测资料的地下常水位为准,常水位以上为干土,以下为湿土,或土壤含水率≥25%为湿土,土壤含水率≥40%为淤泥或流砂。
3.定额挖土方除淤泥、流砂外,均按干土编制。人工挖湿土时,相应定额人工乘系数1.18,机械挖湿土时,相应定额人工、机械乘系数1.15。干土、湿土工程量应分别计算。如采用井点降水等措施降低地下水位施工时,人工挖、运土相应定额人工乘系数1.09,井点降水费用另计。
4.人工开挖沟槽深度超过6m时,6m<深度≤7m,按深度≤6m相应定额人工乘以1.25系数:7m<深度≤8m,按深度≤6m相应定额人工乘系数1.252;以此类推。
5.开挖有支撑设施条件下的土方时,支撑设施区域内的土方开挖人工按照相应定额人工乘系数1.43。
6.人工开挖冻土厚度超过1m时,定额乘系数1.05。
7.机械挖土定额子目中已包括人工清土、修坡工作内容。
8.挖掘机在垫板上作业时,相应定额的人工和机械乘系数1.25,铺设垫板所增加的材料另计。
9.机械施工土方定额是按照Ⅰ、Ⅱ类土质编制的,如实际土壤类别不同时,定额中机械台班量乘表1-7土质类别系数。
表1-7土质类别系数
10.各类土、石质按设计地质资料确定,不作分层计算。同一坑、槽、沟出现两种或两种以上不同土、石质时,则一般选用含量较大的一种确定其类型。排管、电缆沟开挖时,以相邻两座工作井之间的区段为同一沟道。
11.土石方运输。
(1)土石方运输按≤30km编制。弃土外运的处置费等其他费用,按各地的有关规定执行。
(2)土石方运输的运距上限,是根据合理的施工组织设计设置的。若土石方运输的运距超过30km,不适用本定额,土石方运输费用全部执行当地有关管理规定。
12.当钢板桩重复利用时,每打入一次,按照20%桩消耗量计算桩材料费。定额综合考虑了钢板桩类型、桩维修、桩占用时间,执行定额时不作调整。
13.揭、盖电缆沟盖板定额是按一揭一盖为一次考虑;单揭或单盖时,定额乘系数0.6。
14.钢筋混凝土路面开挖按混凝土路面定额乘系数1.18。
15.本章所列恢复路面适用于除路面产权单位自行恢复以外的路面恢复,若由市政产权单位恢复,可执行地方相关规定。
16.防水卷材定额中包括转角处或交叉处的附加层以及接头、接缝、收头等工作内容。
17.现浇混凝土材料已综合考虑现场制备混凝土所需的人工、材料、机械,如采用商品混凝土时,仅调整现浇混凝土材料,定额中的人工、机械不作调整。
18.非开挖水平导向钻进。
(1)本定额按Ⅰ、Ⅱ类土综合考虑。施工中遇Ⅲ类土、Ⅳ类土、极软岩,定额乘系数1.6;遇淤泥、流砂土质,定额乘系数1.7;遇岩石(除极软岩外)地质,定额乘系数5.2。
(2)定额不含管材、膨润土、注浆材料,水,使用时根据经批准的施工组织设计计入。
(3)本定额未考虑泥浆外运的内容,发生时根据外运形式另计。
(4)定额已综合考虑了工作坑、泥浆池的挖填,使用时不能由于施工方法的不同而调整定额。
19.本章定额未包括施工降水、排水实际发生时另按《20kV及以下配电网工程预算定额(2022年版)第一册建筑工程》相应规定计算。 |
